解決方案

安裝服務解決方案

一、前期準備

施工前期準備主要應做好以下工作:

1現場施工人員暫舍安置、備件倉庫協調:

2機房和井道建築工程勘查驗收(機房及井道頂面的施工、曳引機混凝土基礎及構架的強度、井道内建築模版及腳手架的拆除,施工垃圾清除;

3腳手架按相關規範搭設和驗收:

4施工用電準備;

5電梯設備到達工地及保管情況:

6土建總體進度及施工管理情況:

7現場總包單位施工安全管理要求:

8确認具備向特種設備主管部門辦理電梯施工告知的必需材料



二、技(jì )術準備

技(jì )術準備需做好以下工作内容:

1認本公司具備本次所裝電梯的安裝資格,所承擔安裝的電梯是具有合法資格制造商正式出具産品合格證的産品。本公司亦已充分了解國家有關法規和标準的要求,且已向當地特種設備監督管理部門辦理了安裝告知手續。

2确認已從電梯制造商處獲得了本次所安裝該類類型電梯最新版本的相關技(jì )術文件,按電梯的型式、規格配備了完整的安裝工藝文件、企業标準以及自檢規程、國家标準以及安全技(jì )術規範。

3确認已辦理好或辦理所有施工人員的用工手續,備齊所有人員相應有效的特種設備操作證。

4 檢查确認現場施工中所需的計量、測量器具已備齊且具有有效的檢測合格證書。

5确認已制訂或制訂施工中須執行的質量保證措施,包括材料進場管理措施、工程質量管理控制措施、施工操作管理措施、施工技(jì )術資料管理措施等。

6确認已制訂或制訂施工安全保證措施。包括組織管理措施臨時用電管理措施、井道門洞防墜落安全措施、現場消防管理措施施工機具管理措施等:

7确認已制訂或制訂文明施工措施,包括環境保護措施、生活衛生管理措施、施工現場衛生管理措施等



三、施工方法

1.施工主流程如下:

樣闆架安裝、挂基準線一導軌架及導軌安裝一機房機械設備安裝一對重安裝一轎廂安裝--層門安裝一井道機械設備安裝一鋼絲繩安裝一電氣裝置安裝一整機調試



2.施工方法

本項目安裝的電梯無特殊要求,按照相關規定執行。



3.各分項工程施工方法

3.1腳手架搭設方法

電梯井道的腳手架一律用鋼管、扣件搭設,立杆與橫杆均用直角扣件連接,扣件的緊固力矩達到45kg.m。

腳手架所有橫楞兩端均與牆面撐緊,四周橫楞與牆面的距離,平衡對重一側為60cm,其他三側均為40cm,離牆空擋處應加隔排鋼管,間距應不大于20cm,隔排鋼筋四周離牆面不大于 20cm。腳手架柱距不大于1.8米,排距為1.8米,每低于樓層面 20cm 處加搭一排橫楞,橫向間距為35cm,滿鋪竹笆,竹爸一律用18#雙股并聯綁紮不少于4點與鋼管綁紮牢固。

牆面預埋張網鋼筋直徑不少于 14mm,鋼筋埋入長度不少于30倍鋼筋直徑。

從二層樓面張挂安全網,往上每隔 10 米(或三層)設置一道,安全網必須完好無損,牢固可靠。電梯井道防護安全網不得随意拆除,待安裝電梯搭設腳手架時,每搭到安全網高度時方可拆除。

腳手架拆除順序應自上而下進行,拆下的鋼管、竹笆等須妥善運出電梯井道,禁止亂扔亂抛。電梯井道内的設施,必須由腳手架保養人員定期進行檢查、保養,發現隐患及時消除。張設安全網及拆除井道内的設施時,操作人員必須戴好安全帶,挂點必須安全可靠。



3.2吊裝方法

3.2.1起重索具與注意事項

在吊裝過程中使用的起重機械及吊索器具必須符合相關的國家标準,所有起重設備都必須按照廠商的規定使用和保養。實際承重量不得超過各部件(如松緊螺旋扣、鈎環、吊鈎、吊環嫖栓和鋼絲繩頭)上的額定承載能力,使用這些器件時都必須按照制造商的規定使用《如索眼内需要使用套紫,不得以打結或其它方式縮短吊索的長度,吊鈎必須以軟墊襯之,以防銳利接口對它的損壞,或将其以90度或更大角度的彎曲)。

繩索必須穿過滑輪,以保證起重張力作用于各滑輪的中心,并防止搖動、扭曲及避免由于繩索受滑輪邊緣切制而造成的損壞。

吊裝人員需持證上崗,在起吊施工過程中須建立統一的交流系統(如手語)并付諸實施: 所有起重設備和索具(如起重機、鋼絲繩、吊鈎等)在投入使用前都必須進行安全檢查,如發現存在安全隐患問題應即停止使用。

所有人須與懸空的重物保持安全距離,在懸挂物可能搖晃或通過限制的區域時,必須使用尾繩和導索。

3.2.2吊裝步驟

(1)使用平闆運輸車将電梯設備箱件運抵工地現場預留的設備吊裝進貨口前;

(2)将電梯零部件箱件用12 噸以上吊車卸到圍牆内預留場地來貨設備的大部件箱體尺寸:2200X800(cm),重量在 500kg 左右最大的箱體是電梯轎底箱 2200X1400 (cm)、曳引機箱:800kg:

(3)在預留的設備吊裝口位置,将電梯設備整箱或分拆吊運到安裝所需的相應樓層。

(4)在一樓樓層用膨脹螺栓及鋼絲繩牽拉安裝固定卷揚機及吊裝滑輪吊耳,起吊用鋼絲繩通過用于吊裝的電梯井道頂部設置的滑輪組,将鋼絲繩複繞回一層電梯井道口;

(5)将電梯設備整箱或分拆散件,用吊索捆紮牢固後用卷揚機将設備吊入機房和相應樓層位置。

3.2.3設備應吊裝運至的位置

(1)需吊運至機房的設備:①曳引機承重梁和固定裝置,②曳引機;③導向繩輪和附件;④控制櫃和驅動櫃:限速器:⑤曳引繩、⑥限速器繩及繩頭組合;⑦機房線槽及配線

(2)需吊運至頂層的設備: ①轎架;②轎及轎門:③ 轎廂電器部件箱;

(3)需吊運至中間樓層的設備:①廳門;②門套;③地坎:④門頭組合;

(4)需搬運至最底層的設備: ①對重架;②對重塊;③ 導軌;④導軌支架;⑤底坑部件箱。

(5)需搬運至倉庫的設備:①轎廂操縱盤:②外呼按鈕:③随行電纜:④井道電纜:⑤緊固件。



3.3電梯各部件的安裝方法

每台電梯各機械、電氣部件的安裝方法,按照****/ZW-00*2010《曳引式電梯安裝施工工藝》規定。5.34電梯調試

電梯調試方法,相關規定。



4.執行的工藝文件

安裝工程執行的工藝文件有以下文件組成: 安裝相關圖紙及文件施工。



5.安裝施工作業條件

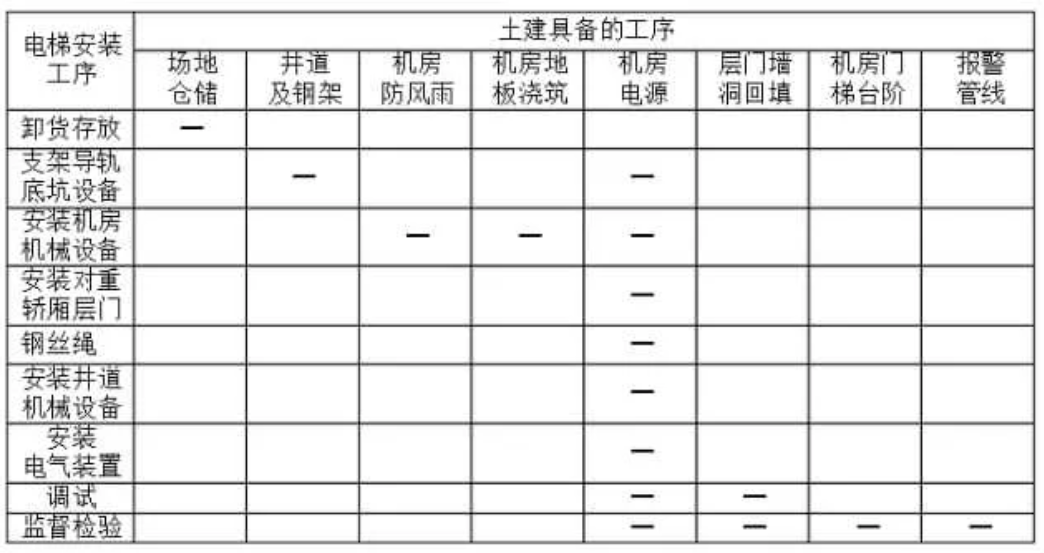

電梯安裝需要與土建工程相配合,必須滿足一定的條件方可施配合項目與順序見下表。

1



6.成品保護

電梯部件運至施工現場應放置在底層安全可靠防風雨侵蝕的地方,如果施工需要開箱卻隻是需要箱内部分部件,開箱完成後應該恢複包裝。

廳門門闆安裝完畢後,其表面保護層不應破壞,待交付時才可除去。

控制櫃内的電子闆在安裝時應該拆下,拿回公司保管,待調試時從新安裝。廳外信号裝置先不進行安裝,待調試時方進行安裝,如果調試完成後電梯不立即進行驗收交付,需将信号裝置拆下拿回公司保管,待驗收交付時重新安裝。

機房設備安裝完畢後,需進行重新包裝,待機房牆面、地闆以及屋頂裝飾完成後方可拆除防護包裝

井道内的部件,由于無關人員不能進入,所以可以不進行防護處理。但在拆除腳手架時注意工作方式,避免對部件的損壞以及用磚做好梯井四周的防水護欄,避免電梯廳門進水。
